Дипломная работа: Анализ деятельности строительной компании ЗАО "Чеви Коструциони"
ПОС является руководящим документом для заказчика и
подрядной организации. Он используется при составлении сметной документации и
плана финансирования строительства.
ППР разрабатывается для подрядной организации и
оплачивается, как правило, за счет накладных расходов. В нем детализируются и
конкретизируются организационно-технологические решения, принятые в ПОСе.
Состав и степень детализации материалов ППР устанавливаются подрядной
организацией исходя из специфики и объема выполняемых работ.
В составе ППР разрабатываются:
а) календарный план или комплексный сетевой график, в
котором устанавливаются последовательность и сроки выполнения работ с
максимальным их совмещением; подсчитываются трудовые затраты и потребность в
машинах;
б) строительный генеральный план с указанием: границ
строительной площадки и вида ее ограждения; действующих временных надземных,
подземных и воздушных сетей и коммуникаций; постоянных и временных дорог, схем
движения транспорта и механизмов; мест установки строительных машин, путей их
перемещения и зон действия; размещения постоянных, строящихся и временных
зданий и сооружений; мест расположения знаков геодезической разбивочной основы;
опасных зон, проходов в здания и сооружения, средств подъема работающих на
ярусы (этажи); размещение источников и средств энергоснабжения и освещения
строительной площадки; расположения мест для складирования материалов и
конструкций, площадок для укрупнительной сборки, устройств для удаления
строительного мусора; расположения помещений для санитарно-бытового
обслуживания строителей, питьевых установок, мест отдыха;
в) графики движения рабочих кадров и основных
строительных машин;
г) графики поступления на объект строительных
конструкций, изделий, материалов и оборудования;
д) технологические карты на отдельные виды работ с
включением схем операционного контроля качества, описанием методов производства
работ с указанием затрат труда, потребности в материалах, машинах, оснастке,
приспособлениях и средствах защиты работающих;
е) решения по производству геодезических работ со схемами
размещения знаков;
ж) решения по технике безопасности;
з) решения по прокладке временных сетей водо-, тепло- и
энергоснабжения и освещению строительной площадки;
и) перечень технологического инвентаря и монтажной
оснастки;
к) пояснительная записка, содержащая обоснования методов
производства работ; мероприятия по охране труда, пожарной безопасности и охране
окружающей среды; потребность в энергетических ресурсах; перечень временных
зданий и сооружений; технико-экономические показатели: продолжительность
возведения здания (сооружения), уровень механизации работ, численность рабочих
максимальная и средняя, затраты труда на 1 м2 площади здания.
ППР утверждается руководителем подрядной организации. ППР
на расширение, реконструкцию, техническое перевооружение действующих
предприятий, зданий и сооружений должны быть согласованы с предприятием
(организацией)-заказчиком.
ППР является одним из основных документов, необходимых
для получения разрешения на производство строительных работ, им руководствуются
при организации производства и труда при строительстве объектов и выполнении
комплексов строительно-монтажных работ.
Для определения сметной стоимости проектируемых
предприятий, зданий и сооружений составляется сметная документация. Состав ее
позволяет определить сметную стоимость различных видов строительной продукции:
строительных и монтажных работ, объектов строительства, стройки в целом и при
необходимости, входящих в их состав пусковых комплексов и очередей
строительства.
Порядок разработки сметной документации установлен
Инструкцией о порядке разработки, согласования, утверждения и составе проектной
документации на строительство предприятий, зданий и сооружений.
При двустадийном проектировании полный состав сметной
документации разрабатывается на первой стадии – ТЭО (проект) в виде сметных
расчетов и может быть уточнен на стадии рабочей документации путем составления
локальных и объектных смет, если это предусмотрено договором на проектные
работы. На стадии рабочего проекта составляются локальные и объектные сметы и
сводный сметный расчет стоимости строительства.
Состав сметной документации и последовательность ее
разработки показаны в табл. 2.1 и на рис. 2.2.
Таблица 2.1
Состав и формы сметной документации
Наименование сметного документа |
Номер образца |
Сводный сметный расчет стоимости строительства
(капитального ремонта) |
1 |
Сводка затрат |
2 |
Объектный сметный расчет (объектная смета) |
3 |
Локальный сметный расчет (локальная смета) |
4 |
Локальная ресурсная ведомость |
5а |
Локальный ресурсный сметный расчет (локальная ресурсная
смета) |
5б |
Ведомость сметной стоимости строительства объектов,
входящих в пусковой комплекс |
6 |
Ведомость сметной стоимости объектов и работ по охране
окружающей природной среды |
7 |
Локальные сметы (сметные расчеты) являются первичными
сметными документами и составляются на отдельные виды работ и затрат по зданиям
и сооружениям или по общеплощадочным работам.
Объектные сметы (сметные расчеты) определяют сметную
стоимость строительства объекта путем объединения в своем составе данных из
локальных смет (сметных расчетов).
Сметные расчеты на отдельные виды затрат составляются,
как правило, для определения прочих затрат, сопутствующих строительству и не
учтенных сметными нормативами (компенсации в связи с изъятием земель под застройку,
премии за ввод в действие объекта в срок и досрочно и др.).

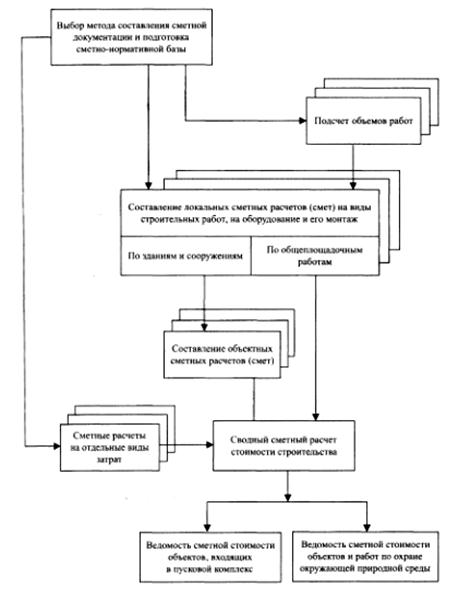

Рис. 2.2 – Порядок разработки сметной документации на
строительство
Сводные сметные расчеты стоимости строительства
предприятий, зданий и сооружений (или их очередей) составляются на основе
объектных смет (сметных расчетов), локальных смет на общеплощадочные работы и
сметных расчетов на отдельные виды затрат.
Сводка затрат составляется в том случае, когда в состав
стройки входят объекты производственного, жилищно-гражданского и другого
назначения, стоимость которых определяется самостоятельными сводными сметными
расчетами.
Если проектом предусматривается ввод предприятия
(учреждения) пусковыми комплексами, то в составе сметной документации
разрабатываются ведомости сметной стоимости строительства объектов, входящих в
пусковые комплексы.
В тех случаях, когда при строительстве предприятия,
здания и сооружения предусматривается осуществлять природоохранные мероприятия,
составляется ведомость сметной стоимости объектов и работ по охране окружающей
природной среды.
При составлении сметных расчетов (смет) могут
использоваться следующие методы:
ресурсный – калькулирование в текущих (прогнозных) ценах
и тарифах статей затрат по видам ресурсов;
ресурсно-индексный – использование системы текущих и
прогнозных индексов по отношению к сметной стоимости, определенной в базисном
уровне цен по единичным расценкам;
на основе укрупненных сметных нормативов, в т.ч. банка
данных по аналогам – использование укрупненных показателей стоимости и
стоимостных данных по зданиям и сооружениям, аналогичным проектируемым.
Результаты вычислений и итоговые данные в сметной
документации рекомендуется приводить:
в локальных сметных расчетах (сметах) – с округлением до
рубля;
в объектных сметных расчетах (сметах) и в сводном сметном
расчете стоимости строительства – в тысячах рублей, с округлением до двух
знаков после запятой.
3 Проектная разработка
мероприятий на введении новой единицы сметного отдела
3.1 Обоснование необходимости введения сметного отдела
Активное развитие новостроя (нового строительства)
приводит к тому, что строительные организации вынуждены непрерывно
совершенствоваться, увеличение объемов производства обуславливает необходимость
модификации старых методик управления производством и применения современных
инструментов планирования деятельности.
Строительство, как немногие отрасли экономики, в силу
длительного инвестиционного цикла, немыслимо без планирования. Планирование в
строительстве - сложная вещь, т.к. необходимо учитывать многие факторы, такие
как[2]:
Данные проектно-сметной документации;
Взаимосвязь между подразделениями;
Использование субподрядных организаций;
Ограниченность материальных и трудовых ресурсов;
Своевременность поставки сырья и материалов.
План должен охватывать все стороны деятельности строительной
компании:
Производственную;
Хозяйственную;
Финансовую.
Одним из современных методов финансового планирования
является бюджетирование. Под бюджетированием понимается управленческая
технология финансового планирования, которая позволяет контролировать и анализировать
планируемые и получаемые финансовые показатели[3].
Основным инструментом здесь является бюджет. Под бюджетом понимается финансовый
план, в котором все показатели относятся либо к доходной, либо к расходной
части.
Бюджет определяет для предприятия основные стратегические
направления деятельности, в нём моделируются сценарии развития. Основное
отличие системы бюджетирования от Техпромфинплана, применявшегося в бывшем
СССР, это рыночная направленность деятельности (в основу положен современный
маркетинговый принцип о направленности продукции на покупателя, оценка
деятельности осуществляется не только в натуральных показателях, а
обязательность применения натурально-стоимостных оценок), и использование
современных компьютерных технологий.
При постановке бюджетирования строительной деятельности
необходимо учитывать специфические особенности, присущие данной отрасли
экономики.
Можно отметить следующие особенности:
Планирование затрагивает долгий инвестиционный период
(большая продолжительность периода планирования);
Жесткая регламентация работ (проектно-сметная
документация);
Необходимость применения календарных методов
планирования;
Высокая эффективность применения аналогового
планирования.
Обычно строительство крупного объекта может длиться
довольно долго. Это накладывает свою специфику. Общеизвестно, что чем дольше
период планирования, тем выше неопределенность и тем ниже точность плана. Для
повышения достоверности планов, сделанных на долгосрочный период, в основном
полагаются не на количественные методы, а применяют преимущественно
качественные, привлекая авторитетных экспертов.
Решение этих задач возможно только комплексно с участием
специалистов сметного отдела.
3.2 Проектные мероприятия по введению сметного отдела
В настоящее время стандарты менеджмента предполагают
четкое определение организационной структуры предприятия и его
бизнес-процессов. Согласно международному стандарту ИСО 9000, процесс — это
«система деятельности, использующая ресурсы для преобразования входа в выход».
Понятие бизнес-процесса очень важно для современного
предприятия. Его можно определить как совокупность взаимосвязанных операций,
направленных на получение определенного результата с указанием начала и конца
операций, точным определением входов, выходов, механизмов исполнения и
управления.
Для проектных отделов организаций можно выделить
несколько основных бизнес-процессов.
1. Основной производственный процесс, задачей которого
является разработка проектной документации. В нем задействованы самые разные
специалисты: архитекторы, конструкторы, проектировщики и др.
2. Процесс управления основным производством, который
обеспечивают плановый отдел, сметно-договорная группа, ГИПы (главные инженеры
проектов), диспетчеры и т. д.
3. Другие вспомогательные бизнес-процессы, протекающие в
проектных отделах организаций (управление персоналом, материально-техническое
обслуживание, бухгалтерия).
Одной из задач, стоящих перед проектными отделами
организаций на пути повышения эффективности работы, является моделирование
собственных бизнес-процессов. На это имеется несколько объективных причин.
Во-первых, процессный подход является главным требованием внедрения системы
менеджмента качества. Это основа, на которой она должна строиться. Во-вторых,
результатом процесса описания очень часто бывает нахождение скрытых, известных
ограниченному кругу специалистов «болячек». Стоит отметить важное влияние
описания бизнес-процессов и на такие направления, как автоматизация рутинных
процедур, сокращение потерь и разработка регламента. Таким образом, все эти
причины указывают на формализацию бизнес-процессов проектных отделов как одну
из актуальных проблем.
На сегодня существует самый широкий спектр различных
методик (нотаций), позволяющих адекватно, с требуемой детализацией и точностью
описать те или иные бизнес-процессы, например UML, IDEF, BMPL, BPEL и др.
Многие из них предназначены для специфических целей, например только для
описания организационных структур, описания алгоритма. Другие же, наоборот,
являются более универсальным инструментом. Число этих нотаций растет с каждым
годом и измеряется десятками, если не сотнями. Основная трудность в применении
таких нотаций заключается в том, что понять результат их использования смогут
лишь бизнес-аналитики, консалтеры, эксперты в системном анализе. Для
большинства же руководителей, не знакомых с системным анализом, моделированием,
разобраться в них без существенных как временных, так и материальных затрат
будет непросто. Поэтому при выборе нотации стоит руководствоваться двумя
соображениями. Во-первых, необходимо, чтобы она была максимально простой,
понятной. А во-вторых, позволяя описывать бизнес-процессы, учитывала бы
довольно строгие требования по точности, адекватности.
Для таких задач оптимально подходит т. н. ПОСТ-нотация,
стоящая обособленно от всех вышеперечисленных. Разработана она российскими
учеными из НИИ информационных технологий — д. т. н. Игорем Беляевым и к. т. н.
Виктором Капустяном. Ее отличие состоит в том, что она без труда может быть
понята как разработчиком, так и заказчиком. Аббревиатура ПОСТ расшифровывается
как Процессы + Объекты + Связи = Технология, что значит: если пытаться
описывать технологию, учитывать все существенные объекты и процессы, в которых
они фигурируют, а также связи процессов между собой, то можно получить описание
этой технологии.
Простота использования определяется тем, что в ее основе
лежат всего два базовых элемента: объекты и действия, интуитивно понятные
любому. Использование данной нотации позволяет сделать коммуникацию
руководителя и разработчика более эффективной.
С помощью ПОСТ-нотации можно превратить текстовое
описание системы, добавив графические элементы, в ее структурно-текстовое
описание — модель (или ПОСТ-модель). Подчеркнем, что это не автоматически
действующая модель, а модель умозрительная.

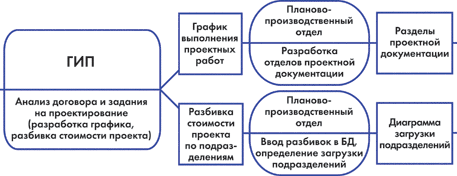

На рис. 3.1 приведен фрагмент схемы процесса управления
проектным отделом строительной организации.
Рис. 3.1 – Фрагмент схемы процесса управления проектным
отделом
Единственным препятствием на пути активного,
плодотворного применения данной технологии являлась слабая проработка
технической стороны процесса построения модели. До сих пор не существовало
программных средств, которые могли бы помочь разработчику при создании схем и
диаграмм. Вся работа осуществлялась либо на бумаге с помощью карандаша и линейки,
либо же с помощью программ, прямо не предназначенных для выполнения данной
задачи. Понятно, что это было крайне неудобно и, как следствие, требовало
дополнительного времени. Поэтому разработчики программного обеспечения в тесном
сотрудничестве с авторами данной методики осуществили реализацию ПОСТ-нотации.
В качестве базовой платформы был выбран Microsoft Visio
программное средство, предназначенное для построения диаграмм, моделей и схем
как наиболее полно отвечающее требованиям надежности, доступности,
популярности. На базе Visio была создана т. н. дополнительная библиотека
смарт-шейпов (smart-shapes), которую можно подключить в Visio в виде отдельного
трафарета. Библиотека содержит основные элементы ПОСТ-нотации, такие как
объект, превращение, переключатель, а также процедуры, автоматизирующие типовые
задачи, возникающие при построении модели, такие как сбор всех данных модели
для справочников, нумерация объектов и процедур и т. д.
Теперь подходим к самому важному моменту. Понятно, что
формализация бизнес-процессов, протекающих в организации, дело само по себе
нужное. Но создать модель — это только часть дела. Важно из этого вынести
практическую пользу, т. е. уяснить, как эту самую модель можно использовать. На
этот счет имеется несколько вариантов.
Во-первых, с помощью моделей бизнес-процессов,
протекающих в организации, руководство может идентифицировать проблемные места.
Это могут быть операции, в которых используется рутинный ручной труд, как,
например, процесс формирования нового договора сотрудником планового отдела.
Решение может заключаться в применении специализированных программных средств,
автоматизирующих данную операцию.
Во-вторых, модели бизнес-процессов могут значительно
помочь в создании регламента организации. К каждой процедуре модели должен быть
привязан ответственный или исполнитель (в зависимости от контекста). Затем на
основе этой информации можно получить, структурировать и расписать обязанности
любого сотрудника.
И наконец, в-третьих, можно оптимизировать
бизнес-процессы методом классификации потерь. Этот метод делает количественно
соизмеримыми разнокачественные вещи в заданном аспекте. Если по каждой
процедуре в схеме выписать действующие и возможные потери, то можно получить
своего рода «карту больного», которая поможет руководству организации быстро,
легко и без особых усилий определить наиболее уязвимые места системы,
определить размер бедствий и выработать конкретные меры по их преодолению. Это
могут быть как чисто организационные мероприятия, например увеличение штата
сотрудников, так и действия более тонкого характера, решающие проблемы узких
специалистов.
В качестве измерителя потерь наиболее рационально выбрать
трудозатраты (чел./час), т. к. их довольно несложно можно измерять
непосредственно и они легко переводятся в экономические величины через
выработку на одного сотрудника. Этот показатель всегда контролируется в
проектных организациях.
Подводя итог, следует отметить, что технологии описания
бизнес-процессов сейчас активно развиваются. Все больше руководителей не только
в ИТ-области обращают на них внимание, присматриваются к ним, поскольку без
описания или моделирования бизнес-процессов организации невозможно эффективно
провести в ней реструктуризацию, внедрить систему менеджмента качества
современных международных стандартов, разработать регламент.
4 Технологическая часть
4.1 Анализ настоящих подходов к сметному делу в
организации ЗАО «Чеви Коструциони»
В настоящий момент принятие решений в области
ценообразования носит сложный и неоднозначный характер. Строительная
организация оказалась перед непростым выбором: какой метод применить; какие
использовать при этом нормативы, чтобы обеспечить эффективность своей
экономической деятельности? Тем более что для строительных организаций,
осуществляющих строительство без привлечения средств бюджета, применение
сметно-нормативной базы Госстроя РФ носит согласно документам рекомендательный
характер.
Но это далеко не все проблемы, с которыми сталкивается
строительная организация при формировании цены на свою продукцию. Поскольку
определение стоимости строительной продукции сметно-нормативным методом
отражает исключительно затратный подход к ценообразованию, т.е. учитывает
только экономические интересы производителя. Интересы же потребителя, которые
отражает экономическая категория «ценность» в этом подходе не учитываются.
Следующим этапом является формирование рыночной цены на
строительство, которая устанавливается по законам конъюнктуры рынка подрядной
деятельности, под влиянием текущего спроса и предложения на строительную
продукцию и уровня инвестиционной активности в регионе и стране в целом.
Рыночная цена может быть больше или меньше сметной стоимости и определяется
экспертными методами или в процессе конкурсов, подрядных торгов и тендеров.
Рыночная цена строительной продукции определяется как
средняя, объективно обусловленная стоимость строительства объекта на данном
региональном рынке в реальный календарный период времени строительства,
является переходным элементом от сметной стоимости к договорной цене
строительства и включает расчетную сметную стоимость на момент заключения
контракта и затраты, учитывающие рыночные факторы изменения сметной стоимости
за период строительства (рыночная составляющая)[4].
В практической деятельности рыночные факторы
ценообразования строительства используются при рассмотрении и согласовании
отдельных элементов сметной стоимости (уровень оплаты рабочих, накладные
расходы и прочие затраты подрядчика, сметная прибыль).
Договорная (контрактная) цена формируется в результате
договорного процесса между заказчиком и подрядчиком на основе данных о сметной
стоимости и рыночной цене строительной продукции. Договорная стоимость
устанавливается с учетом детальных сметных расчетов и прогноза изменения уровня
предстоящих затрат за расчетное время проведения строительства. Договорная цена
может значительно отличаться от сметной и рыночной стоимости в зависимости от
формы договора (контракты с твердой или открытой ценой), продолжительности
строительства, договорного порядка авансирования и расчетов за выполненные
работы.
Стоимость строительства, установленная в договоре
строительного подряда между заказчиком и подрядчиком, в рыночных условиях
является окончательной ценой, на основе которой осуществляется финансирование
строительства, расчеты за выполненные работы и формирование балансовой
(инвентарной) стоимости построенных объектов.
Метод тендерного ценообразования, применяемый в
строительстве при формировании договорных цен на строительную продукцию в
настоящее время, крайне несовершенен и не позволяет учитывать перечисленные
свойства.
Кроме того, жилье на первичном рынке является
специфическим товаром, поскольку оно недвижимо, обладает индивидуальными
потребительскими характеристиками и может поступать на рынок в любой степени
готовности. Эти особенности ни один из существующих методов учитывать не
позволяет.
Так же необходимо отметить, что порядок определения
сметной стоимости строительной продукции, состав и содержание сметной
документации достаточно подробно отражены в современных законодательных и
методических документах по ценообразованию в строительстве, однако, нет ни
одного, специально рассматривающего вопросы формирования договорных цен на
строительную продукцию. В основных методических документах по ценообразованию в
строительстве сформулированы лишь общие, кратко изложенные принципы определения
договорных цен, недостаточно разработанные в концептуальном и методологическом
плане, слабо связанные с экономической практикой. В частности, отсутствуют
методы определения договорной цены на строительную продукцию, раскрывающие
состав затрат подрядчика; порядок формирования договорной цены на строительную
продукцию на разных этапах инвестиционного цикла как с позиции инвестора, так и
позиции подрядчика; методические рекомендации по грамотному исчислению рыночной
составляющей в составе договорной цены. В каждом конкретном случае применяются
свои подходы и методы ее установления.
В связи с этим совершенствование механизмов определения
максимально реальной стоимости строительства объектов, разработка научно
обоснованной методики формирования договорных цен при заключении контрактов
между участниками инвестиционного процесса, в условиях рыночных отношений
представляется актуальной задачей.
4.2 Автоматизация сметной
деятельности
Сметная программа "Smeta.ru" предназначена для
составления и проверки строительной сметной документации. Программа обладает
простым, интуитивно понятным интерфейсом, который в сочетании с уникальными
возможностями превращает "Smeta.ru" в мощнейшее средство
автоматизации.
"Smeta.ru" ориентирована на работу как
профессионалов с самыми высокими потребностями, так и начинающих специалистов,
чьи познания в сфере сметного дела невелики. Самые сложные режимы работы,
требующие глубоких знаний предметной области, реализованы просто и доступно.
"Smeta.ru" включает в себя всю необходимую
нормативную информацию (ТСН-2001, ФЕР-2001, ТЕР-2001, ГЭСН-2001, МТСН 81-98),
инструментарий для внедрения и расчета всей сметной и подрядной документации, а
также обладает гибкостью, необходимой для реализации любых корректировок.
Используя "Smeta.ru", инженер-сметчик задает
набор работ и проставляет объемы; всю рутинную работу по просчету и выводу
документации программный комплекс делает за Вас. "Smeta.ru" позволяет
составлять все виды смет (локальные, объектные и сводные), ресурсные расчеты,
акты приемки выполненных работ и накопительные ведомости, ведомости потребности
в ресурсах и формы списания материалов и многое другое. Может быть использована
в строительных организациях любой численности, выполняющих любые виды работ, в
проектных организациях, службах заказчиков и инвесторов.
Программный комплекс "Smeta.ru" - самый
распространенный в России, поэтому он часто может оказаться у вашего заказчика
или подрядчика, что значительно облегчит проверку сметной документации и актов
выполненных работ.
Полнофункциональная сметная программа
"Smeta.ru" предназначена для составления и проверки строительной
сметной документации. Идеальна для крупных фирм и организаций, работающих с
большими объёмами сметной информации.
«Smeta.RU» — полнофункциональная клиент-серверная сметная
информационно-расчетная система для организаций любого уровня, охватывающая
весь спектр потребностей строительных организаций, проектировщиков, Инвесторов
и Заказчиков.
Программный комплекс «Smeta.RU» — это универсальное
средство предназначено для автоматизации сметно-экономических расчётов и
обладает не только широкими функциональными возможностями, но и простым,
интуитивно понятным интерфейсом. Комплекс ориентирован на работу как
профессионалов с самыми высокими потребностями, так и начинающих специалистов.
Программный комплекс «Smeta.RU» предназначен для
составления и проверки строительной сметной документации. Комплекс позволяет
составлять локальные, объектные и сводные сметы, ресурсные расчеты, акты
приемки выполненных работ и накопительные ведомости, ведомости потребности в
ресурсах и формы списания материалов. В частности, Комплекс позволяет:
Формировать строительные сметы различного уровня и
характера, хранить, корректировать и распечатывать сметную документацию.
Осуществлять сметные расчеты по принятым и вновь создаваемым
формулам и шаблонам, а также производить пересчет сметной стоимости в текущие
цены. При расчете смет применяются базисный, базисно-индексный, ресурсный,
ресурсно-индексный, компенсационный и смешанный методы.
Наглядно отслеживать процесс выполнения работ,
формировать акты приемки работ и накопительные ведомости.
Контролировать плановый и фактический расход строительных
материалов, конструкций и изделий, формировать ведомости потребности в ресурсах
и формы списания материалов М-29.
Обмениваться информацией по списанию материалов с
компьютерными системами бухгалтерского учета.
Составлять сметы в многопользовательском режиме в
локальной сети, определять права доступа каждого пользователя
Обмениваться сметными данными между пользователями
Комплекса, а также импортировать сметы, составленные в других системах
автоматизации. Комплекс полностью поддерживает универсальный сметный формат
АРПС 1.10.
Привлекать для составления сметной документации обширный
массив нормативных данных: сборники сметных нормативов (расценки на работы,
ценники на материалы, изделия и конструкции, ценники на эксплуатацию машин и
механизмов), элементные сметные нормы и нормативно-методическую литературу.
Составлять и корректировать собственную нормативную базу
фирменных расценок.
Осуществлять гибкий и разноплановый поиск по всему объему
справочных данных и сметной документации.
Проводить автоматическую проверку сметной документации на
соответствие нормативной базе и другим источникам
Строить связи между объемами сметных строк (устанавливать
любые зависимости между объемами выполнения работ, а также вводить независимые
переменные).
По сравнению с другими программными средствами,
предназначенными для автоматизации сметно-экономических расчетов, программный
комплекс «Smeta.RU» обладает многими преимуществами.
В первую очередь, нужно отметить простой, интуитивно
понятный интерфейс, который в сочетании с уникальными возможностями превращает
Комплекс в мощнейшее средство автоматизации. Комплекс ориентирован на работу
как профессионалов с самыми высокими потребностями, так и начинающих
специалистов, чьи познания в сфере сметного дела невелики. Самые сложные режимы
работы, требующие глубоких знаний предметной области, реализованы просто и
доступно.
Комплекс работает в сетевом режиме, что позволяет автоматизировать
взаимодействие между подразделениями предприятий с развитой компьютерной сетью.
Предусмотрена возможность разграничения полномочий и прав доступа пользователей
при реализации общих задач.
Имеется возможность автоматического резервного копирования
нормативных баз и сметных данных, что позволяет предотвратить потерю информации
при ошибочных действиях пользователей.
Клиент-серверная технология построения Комплекса
обеспечивает высокое быстродействие, практически независящее от конфигурации
пользовательских компьютеров.
Совершенно уникальной является возможность построения
связей между объемами сметных строк. Можно устанавливать любые зависимости
между объемами выполнения работ, а также вводить независимые переменные. Этот
режим знаком всем пользователям, имеющим опыт работы с электронными таблицами
Microsoft Excel.
Комплекс имеет мощную поисковую систему. Все трудности
специалистов по поиску нужных нормативов сведены к минимуму. Поисковые маршруты
позволяют наглядно определить область поиска сметных нормативов в рамках
сложной структуры нормативной базы. Возможность построения сложных логических
запросов и задания диапазонов изменения стоимостных показателей решает проблему
построения узкой выборки нормативов.
Механизм применения поправок к сметным показателям
позволяет контролировать базовые (из нормативной базы, как правило, без
изменений) и единичные (с учетом примененных поправок) стоимостные величины.
Прост и удобен режим начисления лимитированных затрат.
Пользователю предоставлена возможность задавать любые итоговые начисления ко
всем элементам структуры объекта (локальным сметам, их разделам и подразделам),
а также к объекту в целом.
Ко всем возможностям ПК «СМЕТА 2000»/«Ресурсная смета»
добавлены:
Реальная одномоментная сетевая работа неограниченного
числа пользователей с одной информацией;
Улучшенный интерфейс;
Увеличенная скорость работы;
Мощнейшая поисковая система;
Неограниченные возможности по наращиванию системы;
Максимальная адаптация к нормам 1998 г. и 2001 г., в том
числе ресурсным расчетам;
Любое количество ресурсных расчетов, актов, М-29 для
любого объекта;
Улучшенные функции по экспертизе смет и актов;
Возможность администрирования прав клиентов;
Возможность работы удаленных пользователей с одной сметой
(в том числе Internet)
5 Охрана труда
С определенной точки зрения строительство – совершенно
особенная отрасль хозяйственной деятельности, требующая специального подхода к
решению вопросов охраны труда. Обусловлено это, в первую очередь, двумя
ключевыми особенностями, присущими строительству: повышенной опасностью
строительно-монтажных работ и особыми требованиями к конечному продукту
возводимым зданиями и сооружениям. Рассмотрим более подробно, как эти
особенности влияют на организацию охраны труда в строительстве.
Строительство как трудовая деятельность характеризуется
повышенной опасностью выполняемых работ. Это обусловлено многими причинами.
Например, в процессе строительства работникам приходится сталкиваться с большим
количеством опасных и неблагоприятных факторов. Это может быть работа на
высоте, работа на открытом воздухе, в том числе при неблагоприятных погодных
условиях, работа с вредными и опасными веществами, в том числе горючими и
взрывоопасными материалами, физически напряженная работа, связанная с подъемом
тяжестей и большим количеством перемещений, и т.д. Сюда же можно добавить
необходимость применения в процессе строительства большого количества
разнообразного оборудования, пневмо- и электроинструмента, специализированного
автотранспорта и прочих агрегатов, требующих дополнительного обучения
использующего их персонала и повышенного внимания при работе. Повышенная
опасность строительных работ ведет к тому, что любое, даже незначительное,
нарушение норм безопасности может стать причиной тяжелых травм и гибели людей,
а также значительного материального ущерба. В связи с этим очень важно
практическое обеспечение охраны труда в строительстве: обязательное проведение
инструктажа, полное обеспечение работающих средствами индивидуальной и
коллективной защиты, недопущение к работе лиц без наряда-допуска либо не
прошедших необходимую подготовку и инструктаж, назначение ответственных лиц за
безопасное проведение работ, выполнение других необходимых правил безопасности.
Во время строительных работ должны строго выполняться общие требования охраны
труда, отраженные в Трудовом Кодексе Российской Федерации и других
законодательных актах, а также существующие правила и разработанные на их
основе инструкции по безопасному выполнению конкретного вида строительных работ
для каждой отдельной специальности.
С другой стороны, конечным результатом строительства
является объект, предназначенный для дальнейшей эксплуатации другими людьми на
протяжении, как правило, длительного периода времени, исчисляемого
десятилетиями. Естественно, эксплуатация этого объекта также обязана быть
безопасной, в связи с чем к возводимым объектам применяются свои, особые
требования охраны труда. В первую очередь, это проверка соответствия объекта
строительства, его отдельных частей, используемых материалов и технологии
производства работ государственным нормативным требованиям охраны труда. Надо
сказать, что такая проверка начинается еще до начала строительства, на стадии
проектной документации, которая также проходит обязательную государственную
экспертизу. Требования выполнения норм охраны труда применительно к объектам
строительства закреплены во многих законодательных актах. Например, о
необходимости проведения государственной экспертизы условий труда при
строительстве производственных объектов говорится в Законе «Об основах охраны
труда в Российской федерации» (ст. 16, п.1-3) и в Трудовом Кодексе Российской
Федерации (ст. 215). Согласно названным документам, без согласования и
одобрения государственными органами охраны труда не может быть введено в
эксплуатацию ни одно производственное сооружение, даже собственно начало
строительства не правомерно без предварительного разрешения. С этой точки
зрения при выполнении строительных работ, помимо перечисленных ранее
требований, должны также неукоснительно соблюдаться необходимые стандарты и
предписания других регламентирующих документов, например, «Строительных норм и
правил» (СНиП).
Указанные две особенности охраны труда в строительстве
тесно взаимосвязаны между собой. Нарушение норм охраны труда в процессе
производства работ ведет к несоблюдению нормативных требований для конечного
объекта строительства. Поэтому очень важным является обеспечение требуемых
стандартов, норм и правил охраны труда на всех этапах работы, начиная с
разработки проектной документации и заканчивая сдачей готового объекта
строительства в эксплуатацию.
В ст. 140 КЗоТ РФ содержится один из основных принципов
охраны труда - производственные здания, сооружения, оборудование,
технологические процессы должны отвечать требованиям, обеспечивающим здоровье и
безопасные условия труда.
Требования, которые в области охраны труда предъявляются
к проектам и строительству указанных объектов, включают рациональное
использование территории и производственных помещений, правильную эксплуатацию
оборудования и организацию технологических процессов, защиту работающих от
воздействия вредных условий труда, содержание производственных помещений и
рабочих мест в соответствии с санитарно-гигиеническими нормами и правилами,
устройство санитарно-бытовых помещений.
Проекты строительства и реконструкции производственных
объектов, а также машин, механизмов и другого производственного оборудования,
технологических процессов должны соответствовать требованиям охраны труда.
Запрещаются строительство, реконструкция, техническое
переоснащение производственных объектов, производство и внедрение новой
техники, внедрение новых технологий без заключений государственной экспертизы
условий труда о соответствии проектов требованиям охраны труда, а также без
разрешений соответствующих органов государственного надзора и контроля за
соблюдением требований охраны труда.
Новые или реконструируемые производственные объекты не
могут быть приняты в эксплуатацию без заключений соответствующих органов
государственного надзора и контроля за соблюдением требований охраны труда.
Запрещаются применение в производстве вредных или опасных
веществ, материалов, продукции, товаров и оказание услуг, для которых не
разработаны методики и средства метрологического контроля и не проводилась токсикологическая
(санитарно-гигиеническая, медико-биологическая) оценка.
В случае использования новых, не применяемых в
организации ранее, вредных или опасных веществ работодатель обязан до
использования указанных веществ разработать и согласовать с соответствующими
органами государственного надзора и контроля за соблюдением требований охраны
труда меры по сохранению жизни и здоровья работников.
Машины, механизмы и другое производственное оборудование,
транспортные средства, технологические процессы, материалы и химические
вещества, средства индивидуальной и коллективной защиты работников, в том числе
иностранного производства, должны соответствовать требованиям охраны труда,
установленным в РФ, и иметь сертификаты соответствия.
Все указанные требования по охране труда содержатся в
системе стандартов безопасности труда (ССБТ), обязательных как при
проектировании, строительстве, так и при эксплуатации производственных зданий,
сооружений, оборудования, технологических процессов. Эти требования содержатся
в строительных нормах и правилах (СНиП). За соблюдением этих правил
соответствующие инспекции труда осуществляют как предупредительный надзор,
проверяя и визируя проекты на указанные объекты, так и надзор при вводе данных
объектов в эксплуатацию.
Проекты производственных объектов и средств производства
подлежат государственной экспертизе, а опытные образцы продукции -
государственным испытаниям на соответствие их стандартам, отвечающим
требованиям по охране труда.
Новые или реконструируемые производственные объекты и
средства производства не могут быть приняты в эксплуатацию, если они не имеют
сертификата безопасности, выдаваемого в установленном порядке.
На действующих предприятиях согласно Положению о
сертификации оформляется соответствующий сертификат безопасности.
Готовые после строительства предприятия, цехи, участки и
другие производственные объекты принимаются специально созданной комиссией,
вводящей объект в эксплуатацию.
Она детально проверяет, обеспечены ли на данном объекте
здоровые и безопасные условия труда, и только после того как установит, что все
условия охраны труда обеспечены, подписывает акт приема и ввода объекта в
эксплуатацию.
Ввод в эксплуатацию как новых, так и реконструированных
объектов производственного назначения не может допускаться без разрешения на то
органов, осуществляющих государственный санитарно-эпидемиологический и
технический надзор, технической инспекции профсоюзов, а также соответствующего
выборного профсоюзного органа организации, вводящей объект в эксплуатацию.
Поэтому все представители указанных инспекций обязательно входят в комиссию по
приему и вводу объекта в эксплуатацию и подписывают соответствующий акт.
Положение о Федеральной инспекции труда предусматривает,
что государственные инспекции труда осуществляют надзор за строительством новых
и реконструкцией действующих объектов производственного назначения с целью
предотвращения отступлений от проектов, ухудшающих условия труда, снижающих их
безопасность. Ни один образец новой машины, механизма и другого
производственного оборудования не может быть передан в серийное производство,
если он не отвечает требованиям охраны труда (ст. 142 КЗоТ РФ).
За разработку проектов средств производства и внедрение
новых технологий, не отвечающих требованиям по охране труда, научно-исследовательские,
технологические и проектно-конструкторские организации обязаны возместить
заказчику причиненный ущерб для устранения этих нарушений.
6 Социально-экономическая
эффективность проектных решений
ЗАО «Чеви Коструциони» не предоставляет своим сметчикам
посещение семинаров, не обеспечивает новой методической и периодической
литературой, не выделяет денежных средств на консультационные нужды в области сметного
дела. Экономия средств может привести организацию к частичному или полному
разорению, так как не квалифицированное осуществление сметной деятельности
будет приводить к различным ошибочным ситуациям, которые в последующем приведут
компанию к наложению на него больших штрафных санкций, или в худшем случае
прекращение его деятельности. Руководителю ЗАО «Чеви Коструциони» необходимо
провести собрание и методом опроса выяснить, в чем нуждаются сметчики
организации и как можно серьезней подойти к этой проблеме.
Сметный отдел необязателен абсолютно для каждой
организации, но можно отметить, что его наличие служит существенным фактором
для эффективного бюджетирования и планирования строительной деятельности. В
свою очередь работа сметного отдела обеспечивает:
сохранность и эффективность использования имущества
организации;
достижение требуемой точности и полноты бюджетирования;
соблюдение сотрудниками законодательных норм, а также
требований и предписаний, которые регламентируются внутренними документами
компании;
участвовать в достижение и сохранение финансовой
устойчивости компании и поддерживать честность по отношению к законам.
Таким образом, для повышения эффективности сметной
деятельности в организации было предложено следующее:
- разработка организационной структуры сметного отдела;
-
контроль за соблюдением соответствия деятельности организации принятому курсу
действий (т.е. целевым установкам и ориентирам) и стратегии;
- автоматизация сметной
деятельности с применением программы Смета.ру;
-
обеспечение устойчивости организации с финансово-экономической, рыночной и
правовой точек зрения;
-
проверка должного уровня полноты и точности первичных документов и качества
первичной информации для успешного руководства и принятия эффективных
управленческих решений;
-
контроль за показателями безошибочности составляемых в организации смет
наличие, полнота, арифметическая точность, распределение по элементам затрат,
формальная разрешенность, временная определенность;
-
обеспечение рационального и экономного использования всех видов ресурсов;
-
контроль за соблюдением работниками организации установленных администрацией
требований, правил и процедур — должностных инструкций, правил поведения,
планов документации и документооборота, планов организации труда, иных приказов
и распоряжений;
-
контроль за соблюдением требований федеральных законов и подзаконных актов,
изданных органами власти и ее субъектов, а также полномочными органами местного
самоуправления.
- автоматизация учетного процесса и контроля.
Следует проанализировать экономический эффект от
внедрения предложенных мероприятий.
Таблица 6.1
Расчет экономического эффекта от внедрения предложений по
созданию сметного отдела в ЗАО «Чеви Коструциони»
Показатель |
Обозначение |
Ед. измерения |
Без внедрения решения |
В случае внедрения решения (прогноз) |
Выручка от реализации |
|
Тыс. руб. |
243292 |
290000 |
Расходы, связанные с торговой деятельностью |
|
Тыс. руб. |
221338 |
260000 |
Годовая валовая прибыль |
П. |
Тыс. руб. |
21954 |
30000 |
Текущий эффект |
Этек. |
Тыс. руб. |
21954 |
30000 |
Коэффициент дисконтирования |
1/(1+Е) |
руб. |
0,909 |
0,909 |
Дисконтированный (приведенный) текущий эффект |
Этек.1* (1+Е) |
руб. |
19956,2 |
27270 |
Таким образом, при формировании сметного отдела в ЗАО «Чеви
Коструциони» экономический эффект составит 27270 тыс. руб. против убытка
19956,2 тыс. руб. при отсутствии внедренных мероприятий.
Этек. = 27270 – 19956,2= 7313,8 тыс. руб.
Таким образом, текущий эффект от внедрения предложений
составит 7313,8 тыс. руб.
В табл. 6.2 представлена структура единовременных затрат
на внедрение сметного отдела на предприятии.
Таблица 6.2
Расчет дисконтированных единовременных затрат при внедрении
предложений
Вид единовременных затрат |
Обозначение |
Единица измерения |
В случае внедрения |
1. обследование |
- |
тыс. руб. |
- |
2. разработка решения |
- |
тыс. руб. |
- |
3. приобретение оборудования |
- |
тыс. руб. |
40 |
4. приобретение программного обеспечения |
- |
тыс. руб. |
150 |
5. создание информационного обеспечения |
- |
тыс. руб. |
100 |
6. подготовка кадров |
- |
тыс. руб. |
60 |
7. прочие |
- |
тыс. руб. |
20 |
8. всего единовременных затрат |
К1 |
тыс. руб. |
370 |
9. коэффициент дисконтирования |
1/(1+Е) |
тыс. руб. |
0,909 |
10. дисконтируемые единовременные затраты |
К/(1+Е) |
тыс. руб. |
336,3 |
11. всего дисконтированных единовременных затрат |
К2 |
тыс. руб. |
336,3 |
Таким образом, затраты на внедрение предложений составят
370,0 тыс. руб., дисконтируемые затраты - 336,3 тыс. руб.
Эффект, достигаемый на 1 году внедрения проекта,
определяется разностью достигнутых результатов и понесенных затрат
Э t = R t - З t = (R t - Зтек t ) - К t = Этек t - К t
где R t - результат, достигаемый на t-м шаге, руб.;
З t - затраты, производимые на t-м шаге, руб.;
Зтек t - текущие затраты, производимые на t-м шаге, руб.;
К t - единовременные затраты, производимые на t-м шаге,
руб.;
Этек t - текущий эффект (без учета единовременных
затрат), достигаемый на t-м шаге, руб.
Таким образом, интегральный эффект может быть представлен
как разность между суммой приведенных текущих эффектов (Этек) и приведенным
единовременными затратами (К)
Э инт = å
(R t - Зтек t ) / (1 + E) t - å
К t / (1 + E) t = Этек – К
Э = 27270- 336,3= 26933,7 тыс. руб.
Индекс доходности (ИД) представляет отношение суммы
приведенных текущих эффектов к величине приведенных единовременных затрат
ИД = Этек / К
ИД= 27270 : 336,3= 81,1
Таким образом, экономический эффект от внедрения проекта
составит 26933,7 тыс. руб., индекс доходности составляет 81,1.
По результатам проведенного анализа можно сделать
следующие выводы:
При внедрении разработанных мероприятий повысится
эффективность сметной деятельности ЗАО «Чеви Коструциони»;
Нормирование издержек и контроль за выполнением плановых
показателей обеспечит достижение организацией поставленной цели - получение
максимальной прибыли;
Автоматизация процесса разработки смет позволит:
- анализировать содержание формируемой в сметной
деятельности организации базы данных, если таковая существует и доступна;
- контролировать показатели, содержащиеся в сметах;
- тестировать алгоритмы, используемые в компьютерной
системе сметной деятельности;
- снизить трудоемкость аналитических процедур;
- оценить количественное влияние выявленных в ходе
проверки отклонений на конечный результат составляемых смет;
- формировать сметную документацию.
Дисконтируемые затраты при внедрении указанных
мероприятий составят 336,3 тыс. руб., экономический эффект составляет 26933,7
тыс. руб., индекс доходности внедрения мероприятий равен 81,1.
Заключение
Рыночная экономика ориентирована на удовлетворение
потребностей людей посредством обмена товарами. Рыночные законы устанавливают
равновесие между экономическими категориями, регулируя цены, спрос и
предложение.
Исходя из общих для всех отраслей принципов, основными
категориями ценообразования в строительстве являются «стоимость», «ценность» и
«цена». Стоимость и ценность – это категории ценообразования, определяющие цену
товара с разных позиций, т.е. с позиций предложения и спроса.
Центральной экономической категорией является цена. Цены
определяются в зависимости от затрат (издержек) производства (себестоимости),
спроса и предложения, конкуренции и обеспечения прибыли.
В настоящее время в системе ценообразования в
строительстве произошли существенные изменения. Это связано с тем, что
изменились формы собственности инициаторов и участников инвестиционного
процесса, источники финансирования инвестиционных проектов, появились новые
формы и методы заключения контрактов между заказчиками и подрядчиками на основе
договорных цен, на конкурсной основе.
Результатом этих изменений стал новый подход к
ценообразованию в строительстве, сформулированный в «Основных положениях
(концепции) ценообразования в строительстве в условиях развития рыночных
отношений» (Письмо Минстроя РФ от 22.10.93 г. № БЕ 19-21/12). В данном
документе говорится, что основными задачами новой системы ценообразования и
сметного нормирования в строительстве являются: формирование свободных
(договорных) цен на строительную продукцию, их экономическая оптимизация и
государственное регулирование через цены на отдельные виды ресурсов;
обеспечение полного набора сметных нормативов и различных условий их применения
при самостоятельности субъектов инвестиционной деятельности; определение
стоимости строительства на разных этапах инвестиционного цикла.
В соответствии с современной методологией ценообразования
создана единая система методических документов, основным из которых является
Методика определения стоимости строительной продукции на территории РФ (МДС
81-35.2004), разработана и введена в действие сметно-нормативная база в
строительстве 2001 г. Все это дает возможность формировать договорные цены на строительную
продукцию, определять ее сметную стоимость на различных стадиях инвестиционного
процесса, что обеспечивает вариантный и гибкий подход к определению цены
строительной продукции без чрезмерной централизации и жесткой регламентации.
Ценообразование в строительстве исходит из общих для всех
отраслей принципов. В условиях рынка оно проходит общие этапы ценообразования:
выбор объекта ценообразования, определение спроса и предложения, анализ
издержек, анализ цен конкурентов, выбор метода ценообразования и установление
окончательной цены.
Но механизм ценообразования в строительстве имеет
следующие специфические особенности:
в формировании цены на строительную продукцию
одновременно участвуют проектировщик, заказчик и подрядчик;
характер строящихся зданий и сооружений индивидуальный;
стоимость строительной продукции зависит от местных
условий строительства;
длительность производственного цикла строительного
процесса;
высокая материалоемкость строительной продукции;
специфические особенности учета сметной прибыли и
стоимости эксплуатации машин и механизмов;
стоимость строительной продукции определяется сметой,
составляемой на основе проекта, сметных норм и других данных.
Эти особенности приводят к необходимости применения
нестандартных подходов в области ценообразования на строительную продукцию.
Именно в строительстве, в силу определенных особенностей становится очевидным,
что категория «стоимости» и «ценности» не совпадает, как не совпадает уровень
цен для различных участников строительного процесса на разных стадиях
инвестиционно-строительного цикла.
Формирование стоимости строительной продукции происходит
не спонтанно, а последовательно: начиная с возникновения идеи строительства
объекта и заканчивая сдачей в эксплуатацию и пуском объекта. На различных стадиях
инвестиционно-строительного цикла выделяют следующие виды и формы стоимости
сметная, рыночная, договорная цена строительной продукции.
Сметная стоимость является базовой ценой в системе
рыночного ценообразования и определяется сметным расчетом, как правило,
затратными методами путем калькулирования отдельных элементов текущих затрат,
норм и цен, по перечню и объему заданных, запланированных и запроектированных
строительных, ремонтно-строительных, монтажных и пусконаладочных работ.
Практика ценообразования в строительстве на территории РФ
показывает, что при определении стоимости строительной продукции лежит
сметно-нормативный метод, который опирается на методическую и
сметно-нормативную базу, разработанную Госстроем России. Главной задачей
сметно-нормативной базы является определение стоимости строительства на всех
стадиях разработки предпроектной и проектно-сметной документации.
Список использованной литературы
1.
Ардзинов В.Д. Ценообразование и составление смет в строительстве.
СПб.: Питер, 2006.
2.
Барановская Н.И., Котов А.А. Основы сметного дела в строительстве. М.,
СПб, 2005.
3.
Бард В.С. Инвестиционные проблемы российской экономики. – М.: Экзамен,
2005.
4.
Барышников Н.П. Заработная плата. М: Филин, 1998 г.
5.
Бланк И.А. Инвестиционный менеджмент. МП "Итем" ЛТД
(Москва-Лондон), Киев, 1995 г.
6.
Бочаров В.В. Финансово-кредитные методы регулирования рынка инвестиций.-
М.: Финансы и статистика, 1993. – 144 с.
7.
Бузырев, В. В. Основы ценообразования и сметного нормирования в
строительстве: учеб. пособие для вузов / В.В. Бузырев, А.П. Суворова, Н.М.
Аммосова. — Ростов-на-Дону : Феникс, 2006. — 256 с.
8.
Гитман Л. Дж., Джонк М. Д. Основы инвестирования. Пер. с англ. - М.:
Дело, 1997г.- 1008 с.
9.
Горемыкин В.А., Бугулов Э.Р. Недвижимость: регистрация прав и сделок,
ипотечное кредитование в схемах. М.: ИИД Филин, 1999. – С. 54.
10.
Губанов С. Глубинные проблемы инвестиционных процессов / С. Губанов //
Экономист, № 8, 2001
11.
Денисова И.В. Цены и ценообразование. М, 1997 г.
12.
Донцова Л.В. Экономико-математическое моделирование процессов
инвестиционно-строительной деятельности // Менеджмент в России и за рубежом, №1
1999
13.
Дорожкин В.Р. Ценообразование и управление стоимостью в строительстве.
Воронеж: Издательство им. Е.А.Болховитинова, 2003.
14.
Епифанов В.А. Территориальный заказ и кредитование жилищного
строительства // Жилищно-коммунальное хозяйство, 2000, №9. – С. 6.
15.
Заработная плата. М: Инфра.
16.
Ивянский А. Автоматизация разработки проектно-сметной документации с
использованием сметно-нормативных баз 2001 года. М., 2003.
17.
Каменецкий М.И. Инвестиционная сфера и строительный комплекс: ситуация,
государственное регулирование и рыночное взаимодействие//Проблемы
прогнозирования. 1997. – №6. с. 91–100.
18.
Кузьминский А.Г. Проблемы ценообразования в строительстве в условиях
рыночных отношений. Новосибирск, НГАС, 1997 г., - 53 с.
19.
Кузьминский А.Г., Щербаков А.Ч. Ценообразование и сметное нормирование в
строительстве. Новосибирск, НГАС, 1995 г., -183 с.
20.
Либерман И.А. Цены и себестоимость строительной продукции. М: Финансы и
статистика, 1997 г
21.
Маслова И.В. Современное состояние ценообразования в строительстве //
Бухгалтерский учет и налогообложение, №10, 2006.
22.
Методические рекомендации по оценке эффективности инвестиционных
проектов и их отбору для финансирования. М, 1994 г.
23.
Методические рекомендации по оценке эффективности инвестиционных
проектов и их отбору для финансирования. Издание официальное. – М.: 1994. – 80
с
24.
Михайлов С.А. Финансово-экономические аспекты строительства // Жилищное
строительство, 2000, №8. – С. 2.
25.
Организация строительного производства / Учеб.для строит. Вузов /
Л.Г.Дикман. - М.: Издательство АСВ, 2002. - 512 с.
26.
Подгорная Л. Новая сметно-нормативная база для города Москвы. Опыт
применения. Проблемы и решения // Стройка, №36, 2002.
27.
Полынов П. Город нового века // Московская среда, №19, 01.06.2005.
28.
Пошерстник Е.Б. Заработная плата в современных условиях. СПб: Герда,
1998 г.
29.
Практическое пособие по организации и проведению подрядных торгов в
Российской Федерации, М: Аскпроект, 1995 г.
30.
Рекомендации по проведению подрядных торгов. Журнал "Экономика
строительства", 1994 г., № 3.
31.
Синянский, И. А. Проектно-сметное дело: учеб. для вузов / И.А.
Синянский, Н.И. Манешина. — Москва : Академия, 2005. — 448 с.
32.
Слоунский А.И., Авдеев В.Т. Оценка тендерных предложений при проведении
подрядных торгов по объектам капитального строительства реинвестиции в России,
1994 г.
33.
Составление смет в строительстве на основе сметно-нормативной базы 2001
года / Под ред. П.В.Горячкина. М., 2003.
34.
Стаценко А.С., Тамкович А.И. Технология и организация строительного
производства: Учеб. пособие. - Мн.: Выш.шк., 2000. - 367 с.
35.
Степанов И. С. Повышение эффективности труда рабочих в строительстве, М:
Стройиздат, 1991 г.
36.
Фильев В.И. Заработная плата в зарубежных странах. М: Бухгалтерский
бюллетень, 1997 г.
37.
Чекмарева Е.О. Экономическая сущность лизинга. Хозяйство и право, 1994
г., № 4.
38.
Щербаков А.И., Кузьминский А.Г. О ценообразовании в строительстве.
Журнал "Известия Вузов": Строительство, 1995 г., № 1.
39.
Экономика строительства. Учебник для Вузов. Под ред. М.С. Степанова,
М:-Юрайт, 1998 г.,-416 с.
40.
Экономика строительства: учебник / под общ. ред. И.С. Степанова. — 3-е
изд., перераб. и доп. — Москва : Юрайт, 2007. — 619 с
41.
Юзефович А.Н. Организация и планирование строительного производства /
Учебное пособие. - М.: Издательство Ассоциации строительных вузов, 2004. - 264
с.
[1] Хруцкий
В.Е., Сизова Т.В., Гамаюнов В.В. Внутрифирменное бюджетирование. Настольная
книга по постановке финансового планирования. – М.: Финансы и статистика, 2003.
[2] Казаков
А., Казанцев К. Автоматизация бюджетирования для строительных холдингов //
Управление компанией, №11, 2004.
[3] Хруцкий
В.Е., Сизова Т.В., Гамаюнов В.В. Внутрефирменное бюджетирование. Настольная
книга по постановке финансового планирования. – М.: Финансы и статистика, 2003.
[4] Дорожкин
В.Р. Ценообразование и управление стоимостью в строительстве. – Воронеж.
Издательство им. Е.А.Болховитинова, 2003.
|
